隧道施工富水、岩溶段水害防治安全知识

作者:  来源:交通安全生产  发布:2019/6/26  浏览: + 放大字体 | - 减小字体

摘 要:本文介绍隧道施工富水、岩溶段水害防治安全知识,并进行施工安全风险分析,提出特别安全控制要求,发现围岩和支护体系变形速率异常时,应立即采取有效措施。

隧道施工穿过岩溶、富水软弱破碎围岩等不良地质段时,由于隧道围岩自稳能力和抗干扰能力极差,还伴随着承压水、溶洞等不良因素,施工风险极高。在施工前必须根据设计提供的工程地质及水文地质资料,结合现场实际情况进行分析研究,制定专项施工技术方案和安全方案。

并针对不同风险源制订完善的应急预案,施工中要设置必要的信息采集及报警器材,配备足够的抢险、急救物资储备,并定期组织应急救援演练。

岩溶及富水软弱围岩隧道需规划逃生线路及逃生通道,并设置明显的标志标识,定期组织逃生演练。

施工时,应根据具体情况制定与实施地质预测、预报方案,加强地质情况的超前预测、预报工作;并根据预测、预报结果,采取相应的预防措施,及时调整隧道施工方案。

应严格按方案落实监控量测工作。发现围岩和支护体系变形速率异常时,应立即采取有效措施,情况严重时应将全部人员撤离危险区域。

施工过程中,一旦发现浑水、携带泥沙、顶钻、高压喷水、涌水量突然增大、掌子面或初期支护异响等异常情况,应立即停工撤人,并及时汇报。

隧道富水、岩溶段施工安全风险分析

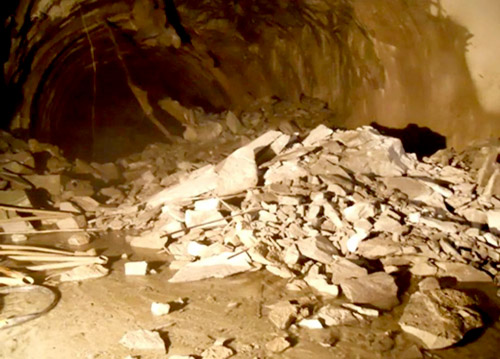

隧道富水、岩溶段隧道施工时,易发隧道坍塌、片帮掉块和突泥涌水等高危风险。

片帮掉块:指在隧道开挖施工过程中,开挖方法不当、支护不及时、找顶不彻底,导致掌子面围岩落石掉块造成的伤害。

隧道坍塌:指隧道开挖、衬砌施作过程中因开挖或支护不当,顶部或侧壁大面积垮塌而造成的事故。

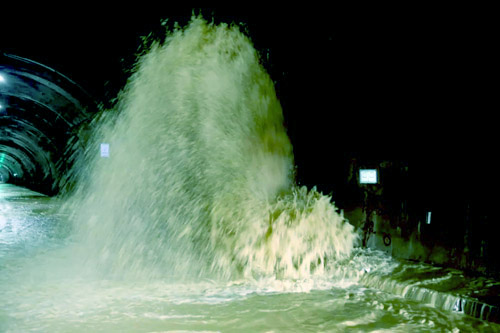

突泥涌水:隧道施工掌子面前方或者开挖轮廓四周的承压水或岩溶溶腔突然压溃临界面,造成水或泥突然涌出的事故。

隧道富水、岩溶段施工特别安全控制要求

富水、岩溶隧道开挖前应了解地表水系与洞内出水之间是否存在关联关系,并针对性制定处理方案。据日降雨量、水压力、洞内排水量等确定安全等级,实施分级管理。

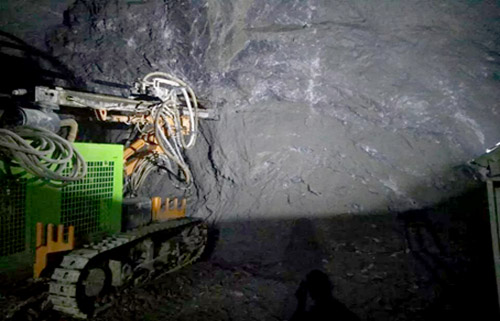

开挖的方式应根据其断面大小确定,严格控制每次循环进尺长度;并在开挖过程中做好可随时处理突发性大涌水的应急安全措施。开挖时应遵循“先止水、后开挖”的原则,根据地质条件、埋深及地下水情况采取处理加固措施。完成后经过项目部检查确认后方可开挖。爆破开挖时,应严格控制开挖进尺,采取多打孔、打浅孔、小药量爆破,确保隧道开挖稳步推进。

富水、岩溶隧道的初期支护强度应适当增强,并应按设计及时施做,尽早闭合成环;在软弱、破碎、大变形的围岩地段,仰拱应随开挖及时施作,同时尽量缩短开挖面与仰拱、二衬作业面的距离。

衬砌背后的排水盲管(沟)必须顺畅地连接到隧道排水沟,防止地下水在衬砌背后积聚对其形成压力。

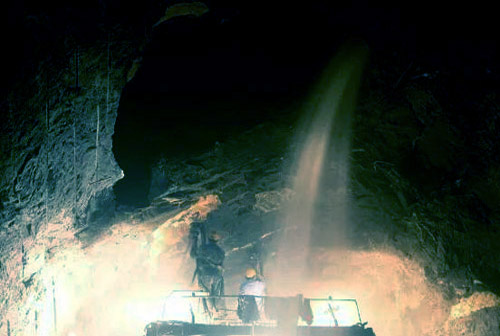

富水、岩溶隧道掌子面掘进至溶洞安全距离附近时,应先暂停施工,进行超前钻孔探测,进一步查明掌子面前方一定范围内地址及富水情况,预先做好止水和排水措施,再行掘进施工。

隧道开挖至溶洞部位时,规模较大或富水高压的岩溶应修改线路走向以绕避溶洞;溶腔壁稳定且充填物无外来补给的岩溶可以通过钻孔方式先释能降压在穿过溶洞区域;规模不大、充填物软弱且压力较小的岩溶可注浆加固和堵水后穿过。当隧道只有一侧遇到溶洞时,应先开挖该侧,待支护完成后再开挖另一侧;施工中必须检查溶洞顶板,及时处理危石。当溶洞较大较高时,应进行安全施工防护。

溶洞揭露后,应先检测是否存在有毒有害气体,避免发生中毒、窒息事件。隧道穿过溶腔部位时,确定结构加固或隔离措施的专项施工方案必须经过专家论证确定,施工时应严格遵循,以保障隧道过溶洞段结构安全。
