工程概况
珠江隧道位于中国广东省广州市荔湾区,于1990年10月14日动工,1993年12月28日建成通车,总投资6亿人民币,主要由广州珠江隧道实业有限公司负责兴建。全长1238.5m,河中段全长475m,呈南北走向,隧道北端出入口位于荔湾区黄沙,连接内环路、六二三路,南端出入口位于上芳村,连接花地大道是穿越珠江的一条过江隧道,是我国大陆首次采用沉管法设计施工的大型水下隧道。珠江隧道全长1380m,宽33.4m,沉管段长457m,高8.15m,总投资为6.8亿元。交通部广州打捞局承担隧道水中段部分,长达320m,采用沉管法施工,分5节预制和沉放,沉管首尾相连,最后与岸上对接,整个隧道就可以贯通了,工期18个月。
沉管法施工

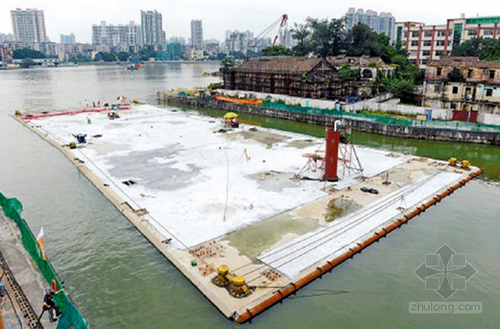

交通部广州打捞局根据该工程特点,采用在船上预制的方案,即是被行内称为“移动干坞”的方法。具体来说是在一艘名为“重任1601”驳船上预制管节,完成后用拖轮拖抵隧道位置上进行沉放安装平台。“移动干坞”技术是隧道施工比较先进的技术,该技术可以使隧道的埋深较浅,工程占地少,节约工程投资。解决了传统方案的局限性,如造价高、场地限制等。管节的浮运沉放工程要在平潮时进行,避免大流速的影响。

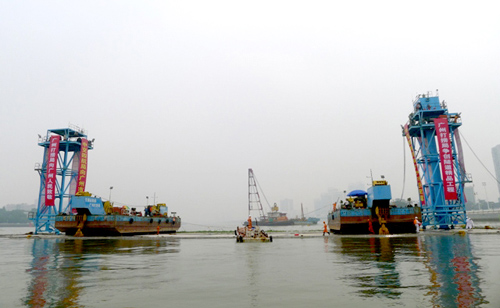

工程采用大型吊船沉放法,其安装沉管的主要步骤如下:
(1)将预制管节从干坞浮出,然后拖航到沉放位置。
(2)注水于管内压载舱,以抵消江水浮力,令管节沉入已挖好的河床沟槽内预定的位置(从黄沙岸向芳村岸依次第1~4个管节的负浮力为200~300t,第5个管节的负浮力为50t)。
(3)将管节与前段已就位的管节拉合,使GINA橡胶垫在两个管节间,形成有效的初始水密圈。
(4)抽走两管节端封间的水分,形成真空状态,因而四周江水紧压GINA橡胶垫,使接头达到所须的强大水密圈。
(5)拆除接头两侧的端封,在接头内侧安装Omega密封圈,作为第二道止水防线。
(6)注水1400~1500t于压载舱,并利用四个垂直千斤顶调节。使管底与基槽间空隙为600mm。
(7)以砂流法灌填中粗砂,进行管底基础处理,使隧道结构均匀地支承于一个基础平面上。
(8)折除垂直千斤顶,留下四根支杆。
最后沉管上再铺上一层碎石,以保护管道。该沉管段的关键是橡胶垫。橡胶垫是从荷兰引进的GINA橡胶垫,原本厚230 mm,经过水压对接后,被压至厚90mm,形成极强大的水密圈,从而保证了过江隧道的密封安全。
运营交通
珠江隧道通车后,芳村的对外交通不需要再依赖珠江大桥,甚至取代珠江大桥成为通往佛山、南海等地的主要交通干道。由于珠江隧道成为通往佛山巿、南海区等地的主要交通干道,每天都有许多车辆使用,车流量由原来的每天5.5万辆激增至每天10万辆,远远超出了珠江隧道的设计通行能力,导致该隧道每天的交通极为繁忙,所以政府正研究兴建洲头咀隧道、如意坊大桥,纾缓珠江隧道的交通压力。
