上海轨道交通13号线西延伸季乐路、纪翟路站供电设备顺利就位

  来源:地铁万象  发布:2026/4/24  浏览:+ 放大字体 | - 减小字体

摘 要:近日,上海轨道交通 13 号线西延伸工程季乐路降压所、纪翟路牵混所供电设备全部顺利进场、精准就位。

近日,上海轨道交通 13 号线西延伸工程季乐路降压所、纪翟路牵混所供电设备全部顺利进场、精准就位。

本次作业涵盖整流变压器、35kV GIS 开关柜、直流开关柜等关键设备,具有设备种类多、重量大、就位精度高、施工组织复杂等特点。一分公司统筹强电总包,将集团A 类机房属地化管理、机房达标移交、全过程成品保护等要求落地见效,确保作业安全有序、一次成优。

A 类机房属地化统管,多专业协同一盘棋

一分公司严格贯彻落实集团A 类机房属地化管理原则,以强电总包为统筹主体,对机房内装修安装、弱电专业实施统一抓总、统筹协调、一体推进,深化各专业施工细节,建立“一房一表”,优化工序衔接,有效破解多专业交叉作业难题,构建权责清晰、管控到位、标准统一的机房管理体系。

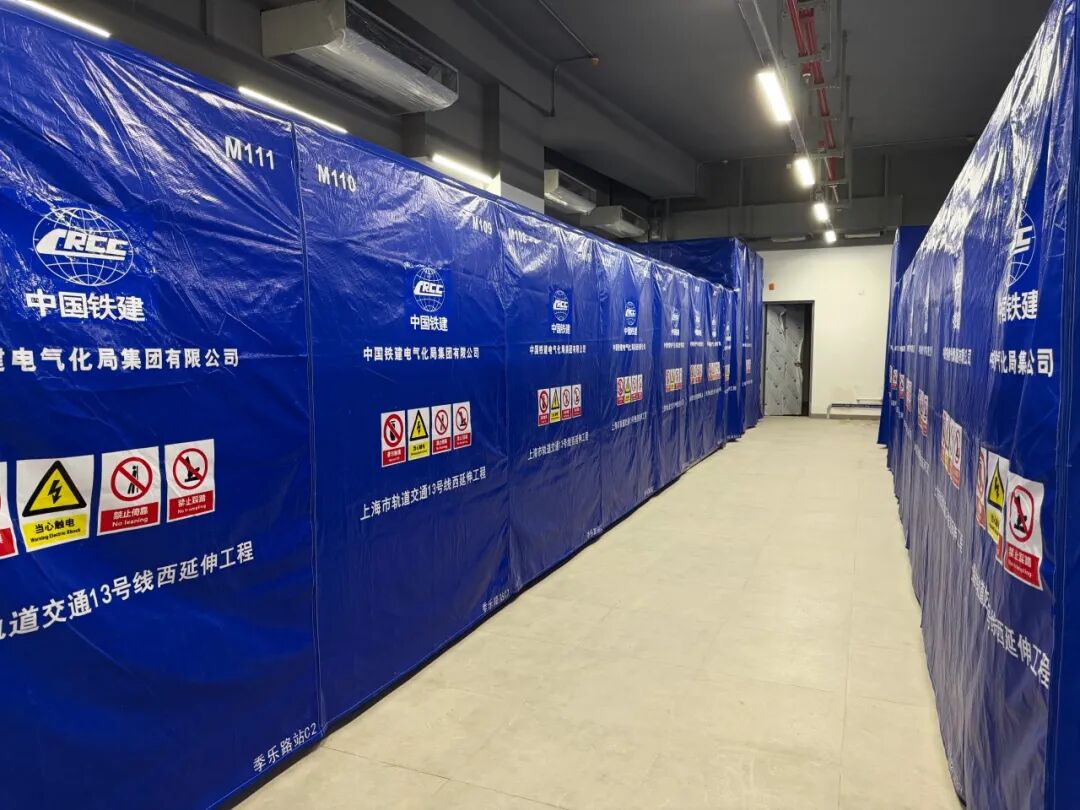

严抓机房交接手续,达标交付再进设备

坚守“墙顶地全完工、房间达标再移交”刚性标准,对供电机房逐项验收,在房间完成度、清洁度达标后正式办理移交手续,为设备进场创造干净、完整、安全的优质作业条件,从源头做好成品保护,为全线机房移交树立标尺。

精细组织运输吊装,全程闭环一次就位

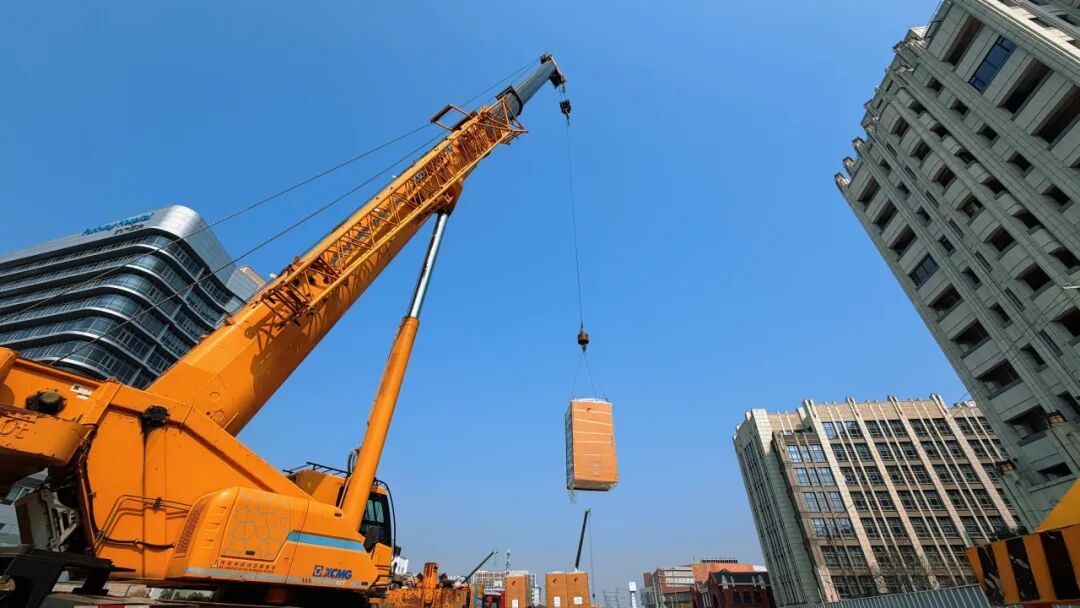

针对地下车站作业难点,一分公司组织反复论证吊装路径、受力验算,落实全员安全技术交底,严格执行“一站一方案”。采用坦克轮、液压叉车等工装,实现设备卸车、地下转运、精准落位全程可控,所有设备一次性吊装就位,状态完好。

此次季乐路、纪翟路站供电设备顺利进场,标志着 13 号线西延伸供电专业率先进入设备安装阶段。当前全线其他车站正有序推进前置工序施工,一分公司将以本次经验为指引,固化房间移交、设备进场、安装防护等全流程标准,待各站前置条件具备后,快速铺开设备安装作业,为后续全线统一调试、按期受电奠定坚实基础。

编辑:祝承
