日本广岛市一盾构隧道施工引起路面坍塌

作者:  来源:隧道网  发布:2025/9/29  浏览: + 放大字体 | - 减小字体

摘 要:2024年9月,日本广岛市发生了一起盾构隧道施工事故,导致地面塌陷。为查明事故原因,该市于同年11月30日召开了事故调查委员会首次会议,详细阐述了事故发生情况。一年后又对建筑拆除与排水管道进行修复收尾。

事故经过

事故发生于2024年9月26日,由清水建设、日本国土开发、广成建设组成的企业联合体(JV)承接的市政下水道局盾构工程。上午8:45,盾构机前方开始涌入泥水;3分钟后,地面上方一家运输公司的事务所开始倾斜。为稳定地下水位,施工方于上午9:36开始从始发井注水。中午左右,隧道顶部被水淹没。事故发生时,施工单位正在采用土压平衡盾构法进行砂砾层掘进。

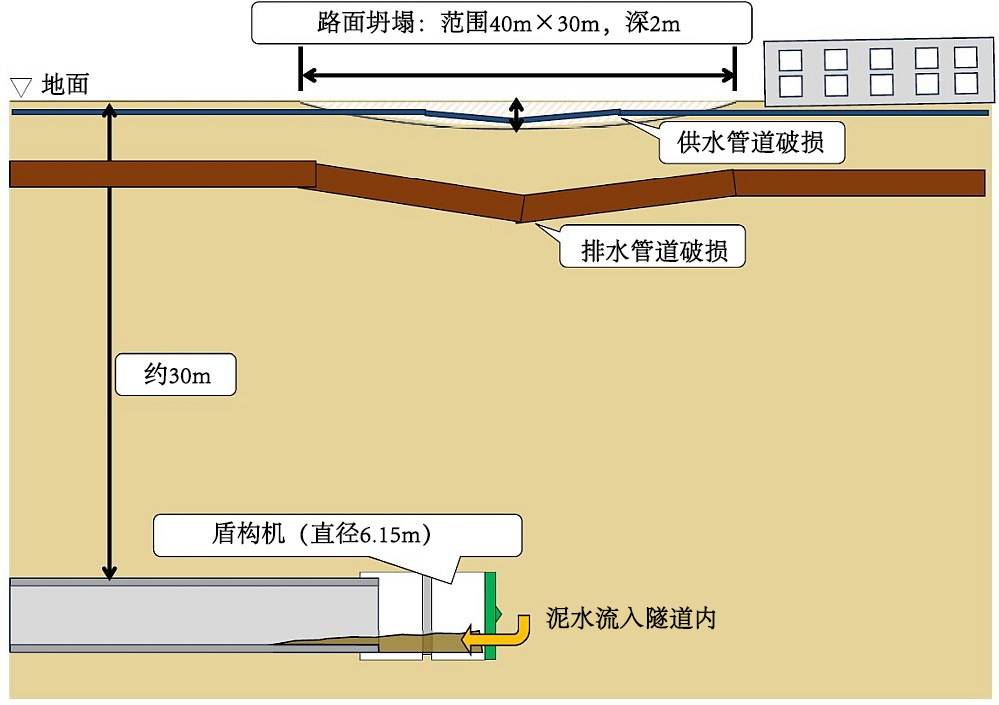

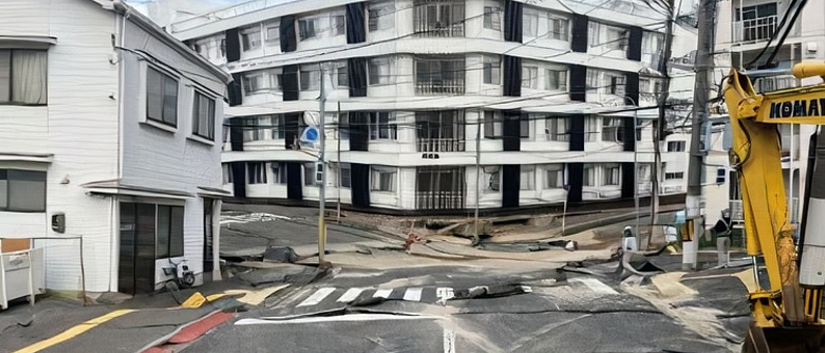

事故导致形成长30m、宽40m、深2m的塌陷区域,造成周边11栋建筑物发生倾斜。



调查结果

在事故调查委员会首次会议上,企业联合体公布了施工管理数据、新增的地质调查结果、盾构机的检查情况等资料。数据显示,从开始施工到事故发生前,排土量、开挖面土压力、掘进速度等参数基本保持在控制范围内,未出现异常值。

异常现象

•开挖面土压力骤降:施工管理数据显示,上午8:45:35,开挖面土压力发生显著波动,由0.4MPa急剧下降至约0.1MPa。

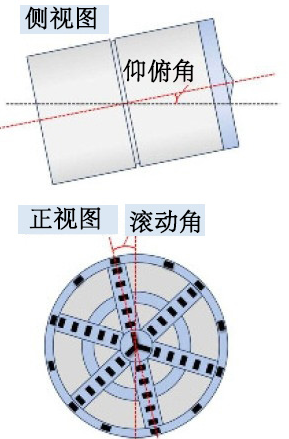

•盾构机姿态异常:与此同时,盾构机俯仰角出现约0.1%的抬升,佐证了盾构机姿态发生变化的推断。随后约30秒内,盾构机滚动角和俯仰角在上午8:46:30和8:47:10两次急剧增大,表明盾构机姿态出现异常扭转和抬头现象。•电力中断:第2次数值急剧上升后立即发生电力中断。

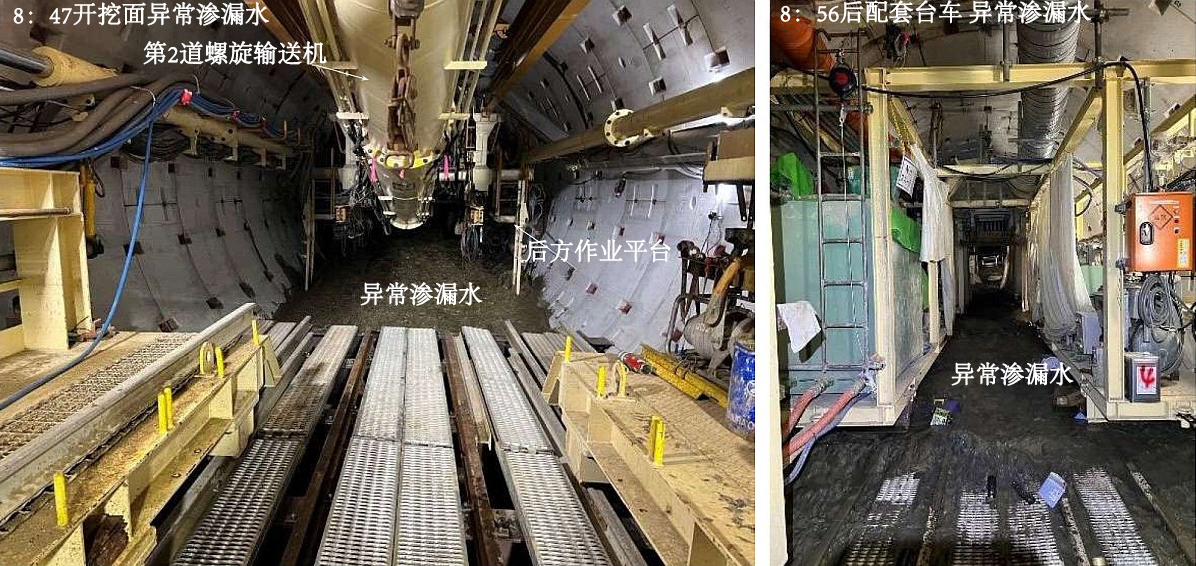

•异常涌水:现场作业人员报告,异常涌水源于盾构机内部下方,向上涌入开挖面。监控摄像头显示,渗漏水是从管片拼装机附近流入的。在过去的盾构工程中从未经历过类似的异常涌水问题。


后续行动

•地质调查:事故发生后进行的地质调查初步结果显示,与事前调查相比,未发现明显不同的地层,排除了地层突变导致事故的可能性。在盾构机附近,发现了火山灰土层的沉降。

•盾构机检查:盾构机的组装检查和定期检查情况也进行了复查,确认检查项目满足要求。

•止水和排淤:相关部门计划采取止水措施,并排出隧道内积聚的水和砂土,以便直接确定损坏部位和涌水来源。

建筑拆除与排水管道修复收尾

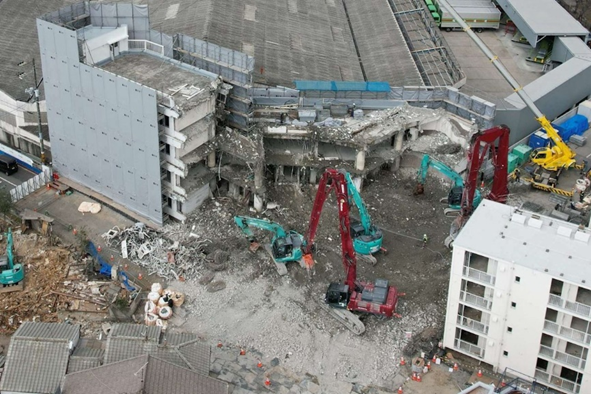

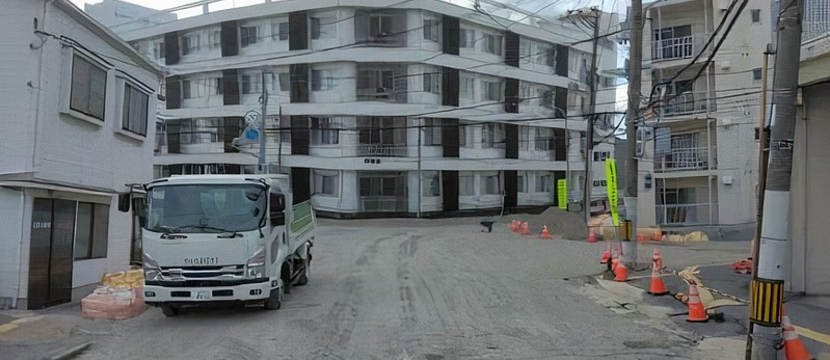

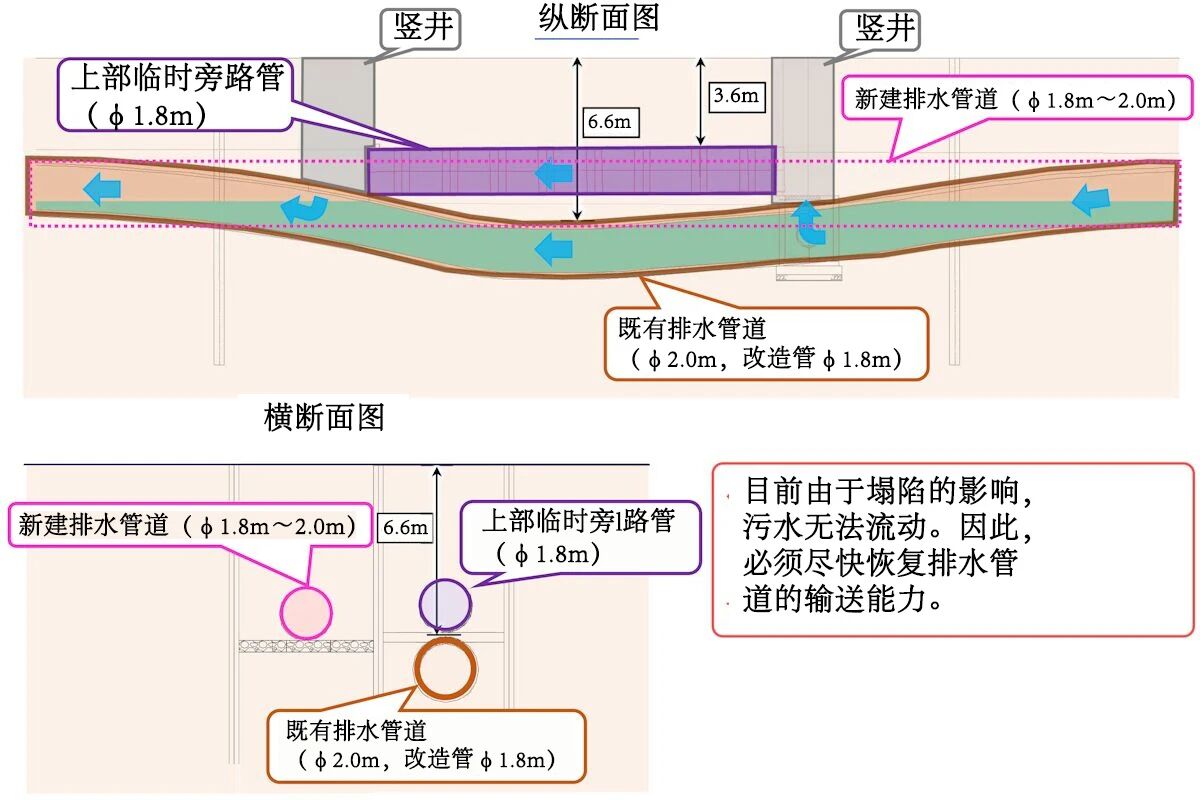

事故发生后,为阻止土砂持续涌入隧道,施工方采取紧急措施,从始发井进行注水作业,填注隧道内部及盾构机,确保与地下水位平衡,目前关键设备仍处于淹没状态。周边倾斜的办公楼、住宅等11栋危险建筑已于2025年7月前全部拆除。排水管道系统恢复已进入尾声,下沉的雨水管上部设置了临时旁路管,后续将敷设绕开塌陷区的新建管道,整个工程预计2025年10月完工。此外,防止地基沉降的高压喷射搅拌地基加固施工也已完毕。

水没盾构机的调查计划

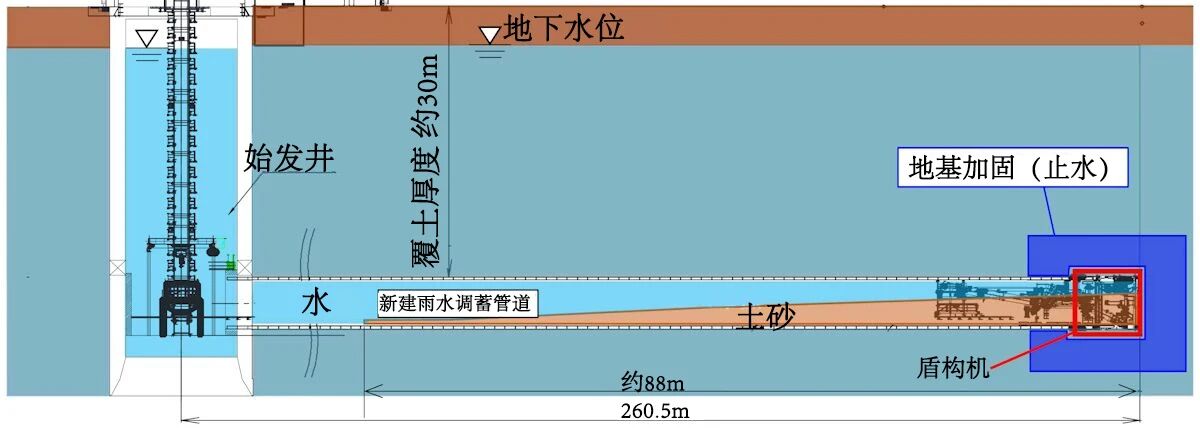

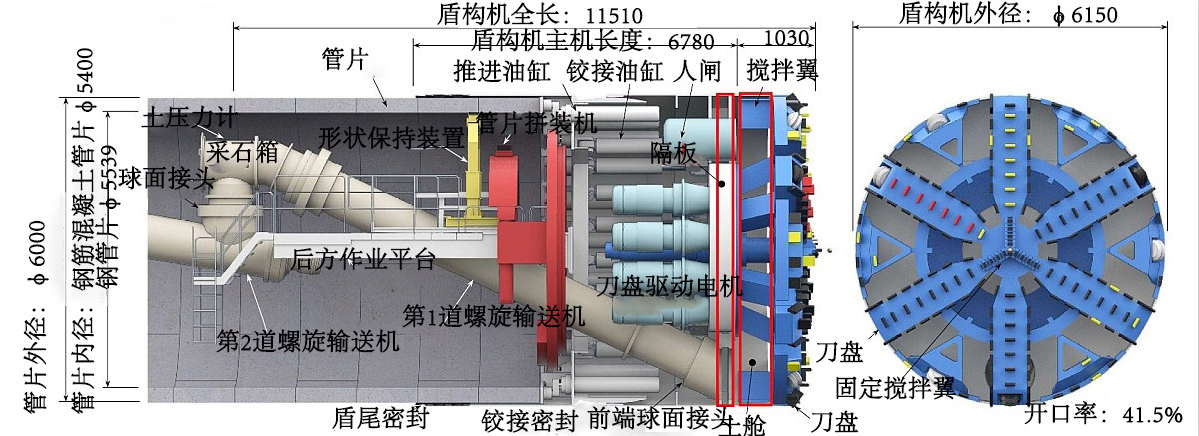

事故主因指向施工中的直径6.15m土压盾构机——2024年9月26日,盾构机内地下水与土砂突然流入隧道,直接引发上方地面塌陷。要查明事故细节,必须进入盾构机内部,但盾构机至今仍处于水没状态。为此,施工方计划今年10月启动冻结止水,在盾构机周边埋设冻结管,形成冻土帷幕以阻隔地下水,随后抽干洞内积水,展开内部调查。调查重点是土砂流入路径和盾构机损伤情况等,预计耗时约2年。长期水没后的盾构机修复方案,将根据调查结果制定。

善后成本

截至2025年,事故已花费约40亿日元,被灾居民补偿约12亿日元。未来盾构机调查、修复等还将投入约30亿日元。
