基本原理

浅埋暗挖法是在硬岩新奥法施工的基础上,国内创新开发的地下工程施工技术。该方法是以加固和处理软弱地层为前提,采用先柔后刚复合式衬砌新型支护结构体系,选用合理的开挖方法,应用信息化量测反馈设计和施工,实现不塌方、少沉降、安全生产与施工。
施工技术特点

1、主要适用于不宜明挖施工的土质或软弱无胶结的砂、卵石等第四纪地层。
2、适宜修建覆跨比大于0.2的浅埋地下洞室;对于高水位的类似地层,采取堵水霍降水、排水等措施后也同样使用;尤其适用于在结构埋深浅、地面建筑物密集、地下管线密布,且对沉降要求严格的城市区域内修建地下工程。
3、与明挖法相比,具有拆迁占地少、不扰民、不干扰交通、节省大量拆迁投资等优点;与盾构法相比,具有简单易行、无需多种专用设备、灵法方便、适用于多种不同地层、跨度及断面的工程中。
4、存在施工较慢、机械化程度不高、高水位地层结构防水困难等缺点。
浅埋暗挖法施工分类

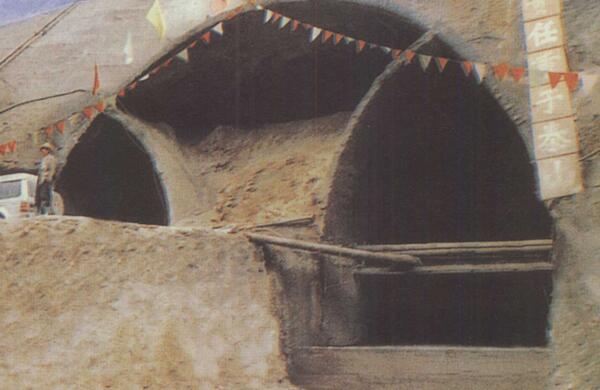

根据施工中的各种实际情况,需要选择不同的施工方法:

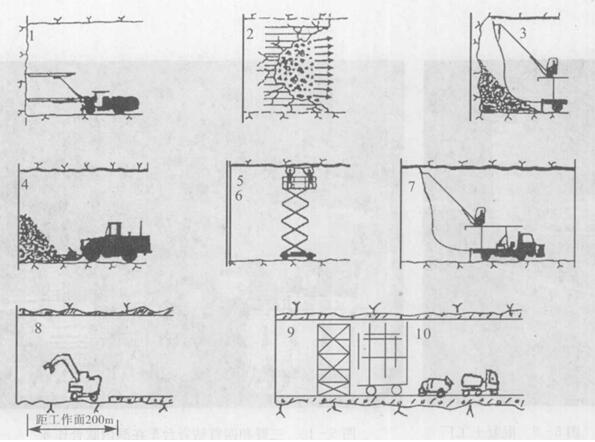

1、全断面开挖法施工:采用一次开挖成型(主要是爆破霍机械开挖)的施工方法。

施工流程
2、台阶法施工:将结构断面分成两个或几个部分,即分成上下两个工作面或几个工作面,分部开挖;又可以分为正台阶法、中隔墙台阶法等。

开挖顺序

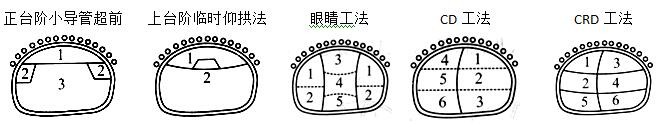

3、分部开挖法:主要适用于地层较差的大断面地下工程,尤其是限制地面沉降的城市地下工程;具体包括单侧壁导坑超前台阶法、中隔墙法(CD、CRD工法)、双侧壁导坑超前中间台阶法(也称眼睛工法)和双隔墙中间预留核心土法等。

示意图
4、特大断面施工:当地层条件差且断面特大时,一般设计成多跨结构,如常见的三跨两柱的地铁站、地下商业街或地下停车场等;一般采用中洞法、侧洞法、柱洞法及洞桩墙法(地下盖挖法)等方法施工。

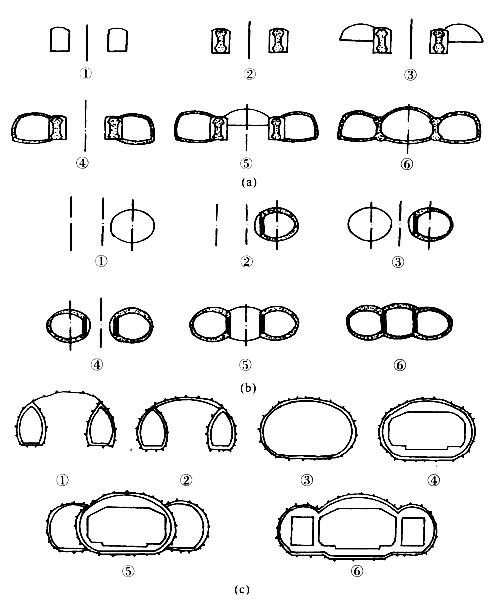

(a)柱洞法(b)侧洞法(c)中洞法
施工顺序
国内历史发展
浅埋暗挖法是基于新奥法进行创新的工法,故在此不对国外技术发展罗列和介绍。中国从20世纪末80年代初开始新奥法施工,从80年代中期开始系统创新浅埋暗挖法施工。
1984年,大秦线军都山铁路隧道进口黄土段研究试验浅埋暗挖并获得成功。之后,成功应用于北京地铁复兴门车站折返线工程,随后在北京地铁复-西区间、西单车站、原国家计委地下停车站、首钢地下运输廊道、城市地下热力与电力管道、长安街地下过街通道、深圳地下过街通道等地下工程中推广应用,并形成一套完整的综合配套技术。

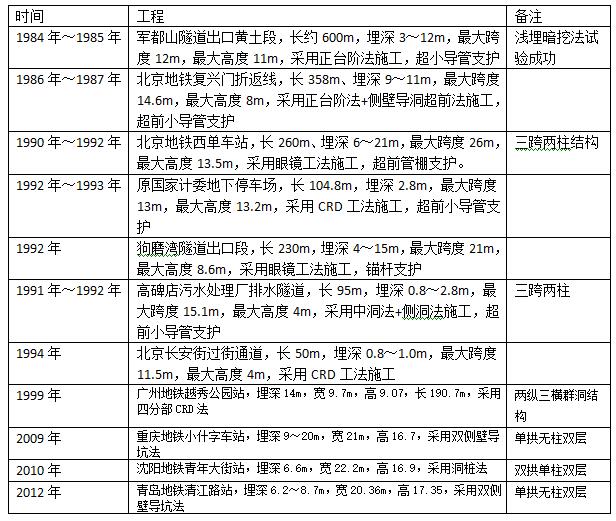

国内发展一览表
